哈密抽水蓄能电站上水库进、出水口闸门井顺利贯通

  时间:2025-06-15   浏览次数:  【字体:

本站新疆哈密6月15日讯(通讯员 赵鑫鑫)6月13日,随着爆破作业最后一声的结束,哈密蓄能电站上水库进出口闸门井顺利贯通,标志着上库进出口施工进入新阶段。

受进、出水口C1标开挖进度及交面时间影响,闸门井暂不具备反井施工条件,在引水上平段开挖完成以后再进行反井施工则会延长整体工期,因此闸门井开挖方式选定为正井开挖。闸门井为“矩形+梯形”组合断面布置,矩形拐角部位开挖控制与应力集中部位的支护防护是施工重点也是难点。正井开挖出渣困难,利用龙门吊吊运渣斗自洞口出渣,井下采用挖机装渣至渣斗,危险性较高,出渣时间较长。

正井全断面开挖方式断面较大,施工组织及施工进度是工程难点。为此,项目部对井壁采用光面爆破,根据现场实际情况在拐角部位及附近进行爆破控制,采用布置空孔、适当超挖、控制装药量等技术进行控制,针对开挖成型效果及时优化爆破设计,在爆破过程中做好爆破振动监测,支护紧跟。掌子面应力较集中区域做好变形监测,根据现场开挖揭露情况及时采取加强措施。

为确保闸门井施工安全和质量达标,施工前项目部积极组织对闸门井专项施工方案的研究学习。合理安排机械资源投入,提升施工效率,每日进行进度调度,工序时间存在问题的立即整改,查找分析原因,进行纠偏。施工过程中,遵循“短进尺、弱爆破、紧支护、勤监测”的原则对应不利的地质条件。

上水库闸门井的顺利贯通,为后续闸门井和进出水口混凝土施工转序创造有利条件。

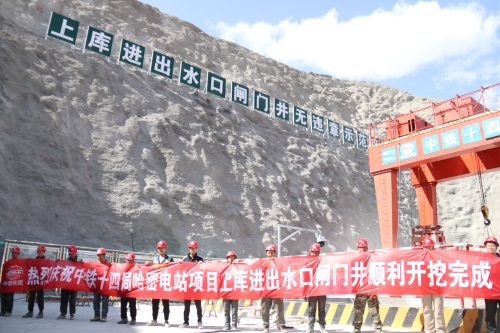

施工现场(赵鑫鑫 摄)
